О коммунальном беспределе, который длится в Киселёвске уже несколько лет, "Среда" рассказывала неоднократно. Несколько компаний, выполнявшие подряды на муниципальных объектах, выбивают оплату своих услуг через суд, ООО "Киселёвский водоснаб" решает целый комплекс проблем, искусственно созданных городской администрацией.
Администрация Киселёвского городского округа прокомментировала публикацию "Среды" от 15 января "Преступления без наказания: как работают органы власти в Киселёвске". Основное из ответа чиновников.
Администрация Киселёвского городского округа прокомментировала публикацию "Среды" от 15 января "Преступления без наказания: как работают органы власти в Киселёвске". Основное из ответа чиновников.

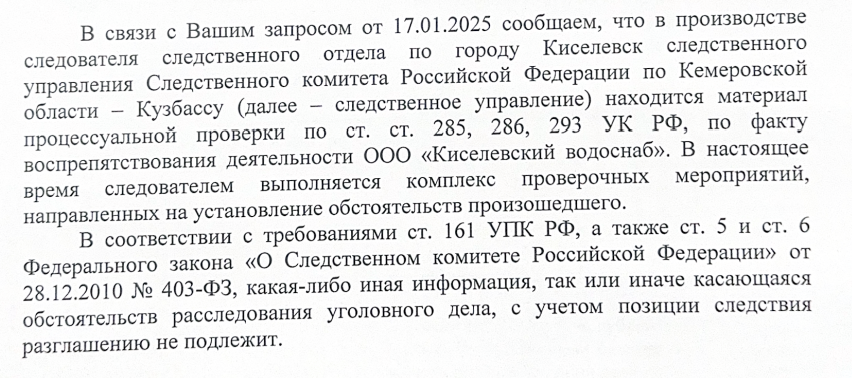

Какая именно информация в нашей публикации не соответствует действительности, чиновники не указали. Оно и немудрено, ведь данные для статьи редакция черпала как раз с сайта кемеровского арбитража. А вот тезис о правомерности судебных разбирательств как раз таки и вызывает большие вопросы. У правоохранителей, в том числе.

- ст. 285 УК РФ "Злоупотребление должностными полномочиями";
- ст. 286 УК РФ "Превышение должностных полномочий":
- ст.293 УК РФ "Халатность".
Но если Водоснабу удаётся успешно противостоять козням администрации, тратя при этом впустую ресурсы, то другие компании выходят из схваток с чиновниками изрядно ощипанными и даже банкротами. Например, две компании из Прокопьевска - ООО "Архитектурно-строительная компания и ООО "КотлоМонтажСтрой" в 2019-20 годах спасли Киселёвск от локального ЧС .
В декабре 2018 года, в условиях введения в Киселёвске режима ЧС из-за холода в квартирах горожан и отсутствия горячей воды, областные власти в лице на тот момент замгубернатора Кузбасса Вячеслава Телегина обратились к ООО "КотлоМонтажСтрой" с просьбой в кратчайшие сроки отремонтировать котельную №34 с переключением тепловых нагрузок котельной №26. Котельные на праве хозяйственного ведения находились у муниципального предприятия "Исток". КотлоМонтажСтрой заключил договор с Управлением ЖКХ Киселевска и в 2019 году приступил к работам, финансируя их из собственных и заемных средств. За рекордные полгода компания выполнила реконструкцию котельной с заменой изношенных на 70-100% двух котлов, вложив в работы около 42 млн. рублей.
Архитектурно-строительная компания была на объекте субподрядчиком - ремонтировала кровлю, санитарные и подсобные помещения в котельной. Когда работы на третьем котле были примерно наполовину выполнены, у КотлоМонтажСтроя закончились средства. Работники КМС покинули объект, а АСК, выиграв тендер на поставку недостающего оборудования на 27 миллионов рублей, под где-то мощным давлением, где-то под "вкусные" обещания властей направила средства на завершение работ на объекте.
Чиновники посулили АСК ещё денег, мол, из них-то вы и закупите оборудование, а пока надо завершить ремонт ЦТП и запустить электрическую часть второго котла. Специалисты АСК выполнили требуемое и, как и КотлоМонтажСтрой, неоплатами были буквально выдавлены с объекта. Мало того, администрация Киселёвска через суд потребовала вернуть 27 миллионов рублей.

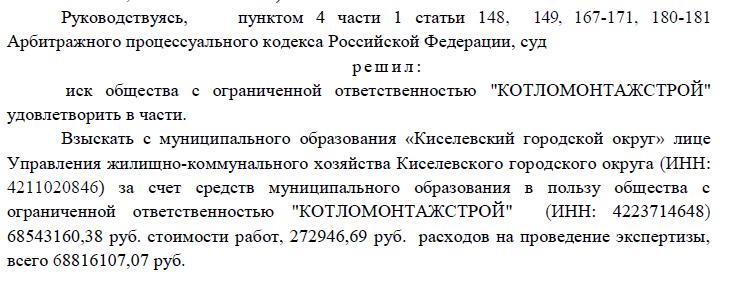

В декабре 2024 года Арбитражный суд Кемеровской области вынес решение по объединенному в одно производство делу по неоплатам горадминистрацией выполненных работ КМС и АКС. Наверняка это решение будет обжаловано мэрией в апелляции.


Любопытно, что в момент режима ЧС в Киселёвске Телегин заверял КотлоМонтажСтрой, что на ремонт котельной №34 в областном бюджете зарезервированы 250 миллионов рублей. История умалчивает, действительно ли эти средства были, а если и был, то куда были потрачены. Однако дальнейшее точно должно заинтересовать правоохранительные органы.
В 2021 году МП "Исток", в оперативном управлении которого находится отремонтированная котельная, представило в Региональную энергетическую комиссию Кузбасса заявление с просьбой об утверждении инвестиционной программы в сфере теплоснабжения на 2022-2027 годы в размере 190 015,98 тысяч рублей (без НДС).
Вот некоторые сомнительные мероприятия инвестпрограммы МП "Исток":
Вот некоторые сомнительные мероприятия инвестпрограммы МП "Исток":
- строительство тепловой сети от котельной № 34 до теплового пункта котельной № 26 на сумму 9 864,65 тыс. руб. без НДС. Мероприятие было запланировано на 2023-2024 годы и это при том, что КотлоМонтажСтрой эту сеть уже построил в 2019 году;
- мероприятие "Строительно-монтажные работы. Реконструкция котельной №34" с выполнением: демонтаж существующей дымовой трубы, существующего оборудования; устройство новой дымовой трубы; усиление под новые котлы и золоуловители; монтаж нового оборудования; устройство навеса над углеприемным бункером; замену ограждающих конструкций в существующих конвейерных галереях топливоподачи; устройство фундаментов под ливневые очистные сооружения; усиление существующих конструкций, необходимых согласно отчета по обследованию; устройство фундамента под оборудование дымососов; устройство наружных сетей на площадках строительства; благоустройство.
Всё, что подчеркнуто, уже выполнено компаниями КМС и АСК, а пункты "монтаж нового оборудования", "устройство наружных сетей на площадках строительства" вызывают справедливое недоумение у специалистов.
Не в этом ли кроется неутомимое желание администрации Киселёвска подмять под ручное МП "Исток" коммунальную инфраструктуру города, чтобы потом мутить воду? Известно же, рыбку и прочие сокровища ловят именно в мутной воде.
Источник фото:day.org.ru.
